«Κωλυσιεργία στη στερέωση και αποκατάσταση του μνημειακού Ναού Αγίας Μαρίνας Σουλάρων»

Δημοσιεύτηκε: Τετάρτη, 09 Φεβρουαρίου 2022 20:16

«Κωλυσιεργία στη στερέωση και αποκατάσταση του μνημειακού Ναού Αγίας Μαρίνας Σουλάρων»

ΕΡΩΤΗΣΗ ΚΚΕ προς την Υπουργό Πολιτισμού και Αθλητισμού

Θέμα:  Κωλυσιεργία στη στερέωση και αποκατάσταση του μνημειακού Ναού Αγίας Μαρίνας Σουλάρων Κεφαλονιάς.

Ένα σύγχρονο «Γεφύρι της Άρτας» μπορεί να χαρακτηριστεί η στερέωση και αποκατάσταση του μνημειακού Ναού της Αγ.Μαρίνας Σουλάρων Κεφαλονιάς Περιφέρειας Ιονίων Νήσων, που έχει καταστραφεί από τους σεισμούς του 2014, αφού η πολιτική και η τακτική του Υπουργείου Πολιτισμού και Αθλητισμού δεν δίνει λύση στην  κωλυσιεργία της περαίωσης του έργου, με κίνδυνο το μνημείο, είτε να πάθει περαιτέρω φθορές, είτε  να καταστραφεί εντελώς από έναν επικείμενο σεισμό.

Συγκεκριμένα, με απόφαση της Δ/νσης Αναστήλωσης Βυζαντινών και Μεταβυζαντινών Μνημείων, ήδη από την 29 Μαρτίου 2016  (ΥΠΠΟΑ/ΓΔΑΜΤΕ/ΔΑΒΜΜ),  εγκρίθηκε η μελέτη του παραπάνω έργου, όπως αυτή συντάχθηκε από τους Μηχανικούς της Δ/νσης Αναστήλωσης Βυζαντινών και Μεταβυζαντινών Μνημείων. (ΑΔΑ:ΩΒΠΧ4653Π4-3ΨΛ)

Στην συνέχεια στις 10/04/2017, με απόφαση της ίδιας Διεύθυνσης εγκρίθηκε η οικονομοτεχνική μελέτη του έργου, προϋπολογισμού 643.161,29 Ε, χωρίς αναθεωρήσεις και ΦΠΑ και συνολικής δαπάνης 800.000 Ε με αναθεωρήσεις και ΦΠΑ 24%(ΑΔΑ:ΩΕΜΥ4653Π4-108). Στις 11/06/2018 εγκρίθηκαν τα τεύχη δημοπράτησης του έργου με το σύστημα της ανοικτής διαδικασίας και με κριτήριο την πλέον συμφέρουσα από οικονομική άποψη προσφορά με βάσει τον Ν.4412/2016 (ΑΔΑ:ΩΝΝΑ4653Π4-ΝΗ2).

Με βάση τα προβλεπόμενα ακολούθησαν η συγκρότηση επιτροπής διαγωνισμού (στις 21/06/2018) και στην συνέχεια (στις 18/09/2018) η αποδοχή αποσφράγισης και αξιολόγησης προσφορών, καθώς και η ανακήρυξη ως προσωρινού μειοδότη της εργοληπτικής εταιρείας «ΜΕΓΚΛΗΣ  ΚΟΝΣΤΡΑΞΙΟΝ ΑΝΩΝΥΜΗ ΤΕΧΝΙΚΗ  ΤΟΥΡΙΣΤΙΚΗ ΕΜΠΟΡΟΒΙΟΤΕΧΝΙΚΗ ΚΑΙ ΕΡΓΟΛΗΠΤΙΚΗ ΕΤΑΙΡΕΙΑ, δ.τ. «ΜΕ.ΚΟΝ.Α.Ε.» Η Εταιρεία, υπέβαλε την πιο συμφέρουσα προσφορά βάση τιμής,  με μέση έκπτωση 51,40% δηλαδή με προϋπολογισμό έργου 313.528,84 Ε χωρίς ΦΠΑ και συνολικής δαπάνης 388.775,76 Ε με ΦΠΑ 24%. Μετά την κατακύρωση του αποτελέσματος (23/10/2018) δόθηκε παράταση της τμηματικής προθεσμίας  του άρθρου 5,παρ 2 της Ε.Σ.Υ. σχετικά με την τοποθέτηση εξωτερικών ικριωμάτων του έργου με νέα ημερομηνία ολοκλήρωσης στις 31-8-2019, ενώ αποφασίστηκε και εγκρίθηκε (στις 25/11/2019) από την ίδια υπηρεσία η στατική μελέτη κατασκευής  προσωρινού στεγάστρου προστασίας του έργου.

Αφού προχώρησαν κάποιες εργασίες στις 23/12/2019 εγκρίθηκε ο 1ος ανακεφαλαιωτικός πίνακας εργασιών του έργου, ενώ στην συνέχεια και ως αποτέλεσμα της κακοκαιρίας «Ιανός» ο εργολάβος υπέβαλε δήλωση βλαβών  (στις 28/9/20), όπου αναγνωρίστηκε σε αυτόν αποζημίωση 7.789 Ε  για βλάβες που προξενήθηκαν από ανωτέρα βία. Δύο μήνες αργότερα στις (12/11/2020) εγκρίνεται η εκτέλεση των επειγουσών εργασιών αποκατάστασης του συνόλου του προσωρινού στεγάστρου.

Έπειτα από την παραπάνω πολύχρονη διαδικασία, ο εργολάβος στις 14/01/2021 υπέβαλε νέο αίτημα παράτασης προθεσμίας περαίωσης εργασιών κατά 312 ημέρες, δηλαδή μέχρι τις 31/12/2021 , όπου του δίνεται τελικά από την αρμόδια υπηρεσία, παράταση 224 ημερών, δηλαδή μέχρι τις 30/09/2021. Στην συνέχεια  και σύμφωνα με το υπ΄αρ.πρωτ. ΥΠΠΟΑ /546316/11-11-2021 έγγραφο της υπηρεσίας σχετικά με την άπρακτη λήξη της παραπάνω προθεσμίας εκτέλεσης των εργασιών, έληξε η σύμβαση του έργου και η ανάδοχος εταιρεία τελεί πλέον σε διαδικασία έκπτωσης.

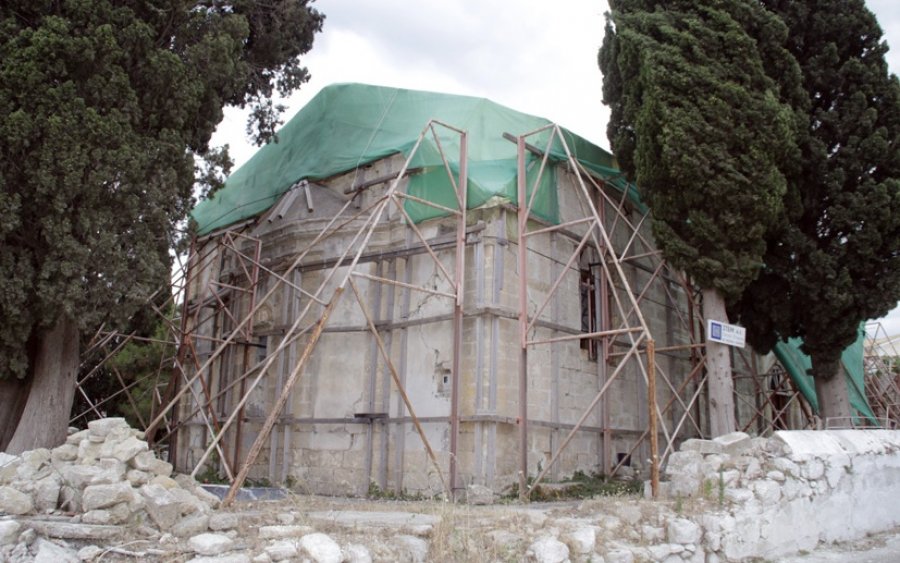

Τα προαναφερόμενα στοιχεία αλλά και η αντικειμενική σημερινή εικόνα στο έργο (εγκατάλειψη, πλημμυρισμένο με νερά και υγρασία),  αποδεικνύουν ότι το συγκεκριμένο μνημείο σήμερα βρίσκεται εκτεθειμένο στους σεισμούς και στις αλλεπάλληλες δύσκολες καιρικές συνθήκες, με κίνδυνο να καταστραφεί μερικώς η και ολικώς, πριν καν επισκευαστεί κάτω από το βάρος των εργολαβικών μεθοδεύσεων και της πολιτικής ευθύνης του Υπουργείου Πολιτισμού και Αθλητισμού.

ΕΡΩΤΑΤΑΙ η κ. Υπουργός:

Σε ποιες ενέργειες θα προβεί άμεσα ώστε να αρθεί το αδιέξοδο στην στασιμότητα του έργου, προκειμένου να προχωρήσει άμεσα η στερέωση και η αποκατάσταση του μνημειακού Ναού της Αγ.Μαρίνας Σουλάρων Κεφαλονιάς.

Οι Βουλευτές

Καραθανασόπουλος Νίκος

Παπαναστάσης Νίκος
